《甘孜日报 》 2014年05月19日
■ 兰天 杨明禄 文/图
延绵起伏的康巴高原,大渡河蜿蜒奔流,那奔流不息的河水,就像是她的血脉,巍峨峥嵘的群山是她的精魂……在这片神奇的土地上,大唐国际水电人用科学严谨的工作作风、精细化管理铸就精品,用创新进取的拼搏精神,打造着西部大开发的精品工程。
长河坝水电站是大渡河干流水电规划“三库22级”的第10级电站,位于康定县境内,电站总装机容量260万千瓦,总投资250亿元,电站采用砾石土心墙堆石坝,最大坝高300米,砾石土总填筑方量428万立方米,总库容为10.75亿立方米。
日前,中国工程院院士马洪琪在现场考察后深有感触地说:“长河坝大坝集超高砾石土心墙堆石坝、深厚覆盖层、高地震烈度、狭窄河谷地区四大难度于一体,施工难度和强度异常之大,坝体和基础的防渗处理设计、大坝抗震安全措施,均无成熟经验可借鉴。目前,世界上尚无已建成同等规模的工程。”
2012年5月28日,大唐国际水电人义无反顾地承担起了这一世界级的水电站建设工程。精干的设计、监理、施工队伍云集长河坝,拉开了大坝填筑施工帷幕。
长河坝水电站大坝工程采用上(下)游堆石料、反滤料、过渡料、砾石土心墙料、高塑性粘土等结构组成,施工工艺复杂且技术含量高。在原施工方案中,过滤料要通过人工爆破生产,在填筑高峰时,人工过滤料满足不了填筑,施工单位提出用天然河床砂砾料或洞挖料后,该公司教授级高工、副总经理杜三林率监理、设计人员深入工地,经过现场查看、取样,天然河床砂砾料及洞挖料均满足质量要求,支持了施工单位的建议。此举不仅节约了投资,而且加快了工程进度;在大坝前期施工中,大坝运料车辆只有两个进出口,当大坝填筑全面铺开后,难以满足现场施工的要求,该公司长河坝工程部主任、集团公司优秀共产党员高利军提出,采取大坝A、B、C、D个区和四个入料口的科学管理方案,形成循环流通的4个口、4个单元循环作业,实现铺料、碾压、检查等工序无缝连接的最优化,9个区循环交接部分碾压更加均匀,大大提高心墙填筑效率和现场质量的管控,填筑效率比原来提高30%以上。近两个月来,填筑高度一直保持在每月12米以上,填筑方量约100万立方米。
在大坝现场,该公司设立长河坝水电站填筑防洪度汛指挥中心,现场解决大坝填筑施工中存在的难题。各施工区域的形象进度图表上墙,每日更新,确定当天填筑工程量。在不受极端天气影响的情况下,如今,大坝心墙区填筑每天都能完成7个单元,甚至8个单元(两层)。业主、设计、监理值班领导每天到现场督查、指导大坝施工,各参建单位每天晚上安排专人现场值班,做到了压力层层传递、责任到岗到位。
施工单位中水电五局为确保实现5月31日前达到1536米高程的防洪度汛节点目标,员工们主动放弃休假,分两班12小时连班施工,与时间赛跑,与困难抗争。
五一期间,川西高原连降阴雨,大坝施工受到影响,3天时间仅填筑了75厘米高程。中水五局主管生产副局长周广稳当得知此消息,他心急如焚地从成都赶回到了工地。
该公司总经理张振汉每天都从工程OA上查看大坝工程进度日报表,不定期晚上来到大坝施工现场,了解工程动态,与值班员促膝谈心。在北京参加学习期间,他发现有一天的工程进度不理想,就立即打电话追问其原因。
……

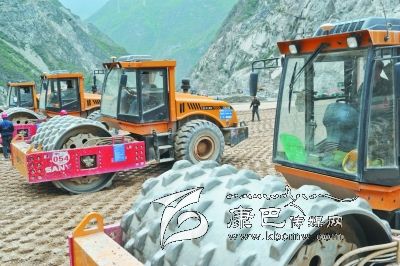

目前,大坝填筑节点目标已经进入倒计时,参建各方正齐心协力地向着1536米高程目标发起最后冲刺。在大坝填筑施工的工作面上,压路机、碾压机、自卸汽车等机械设备川流不息,施工人员连续作业,整个建设工地呈现出一片繁忙而有序的施工景象,奏响了一曲决战冲刺大攻坚的壮美赞歌。
