——康定市普沙绒无电地区电网建设纪实

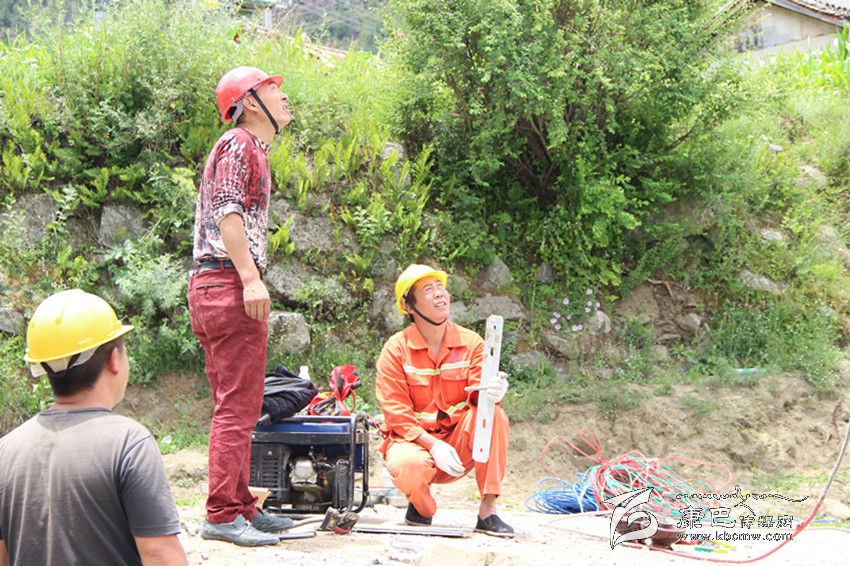

高山峡谷架线杆。

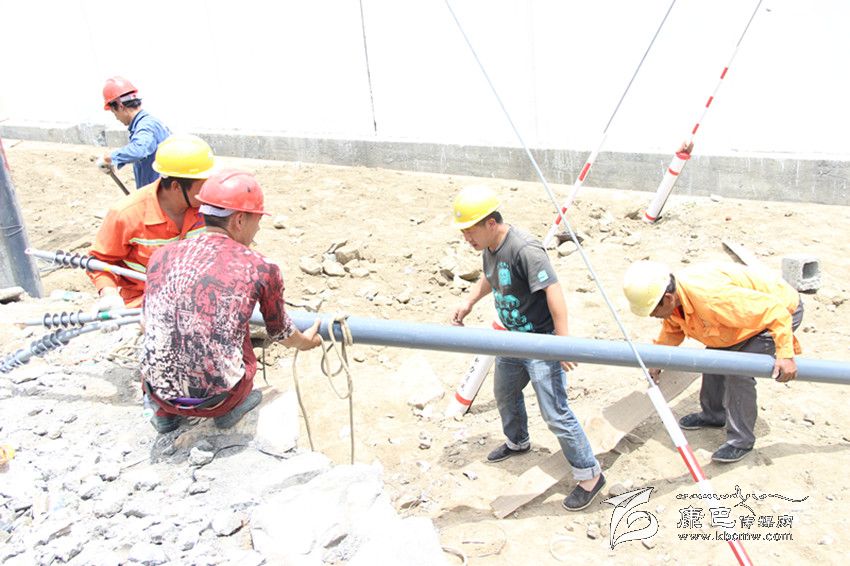

电力施工。

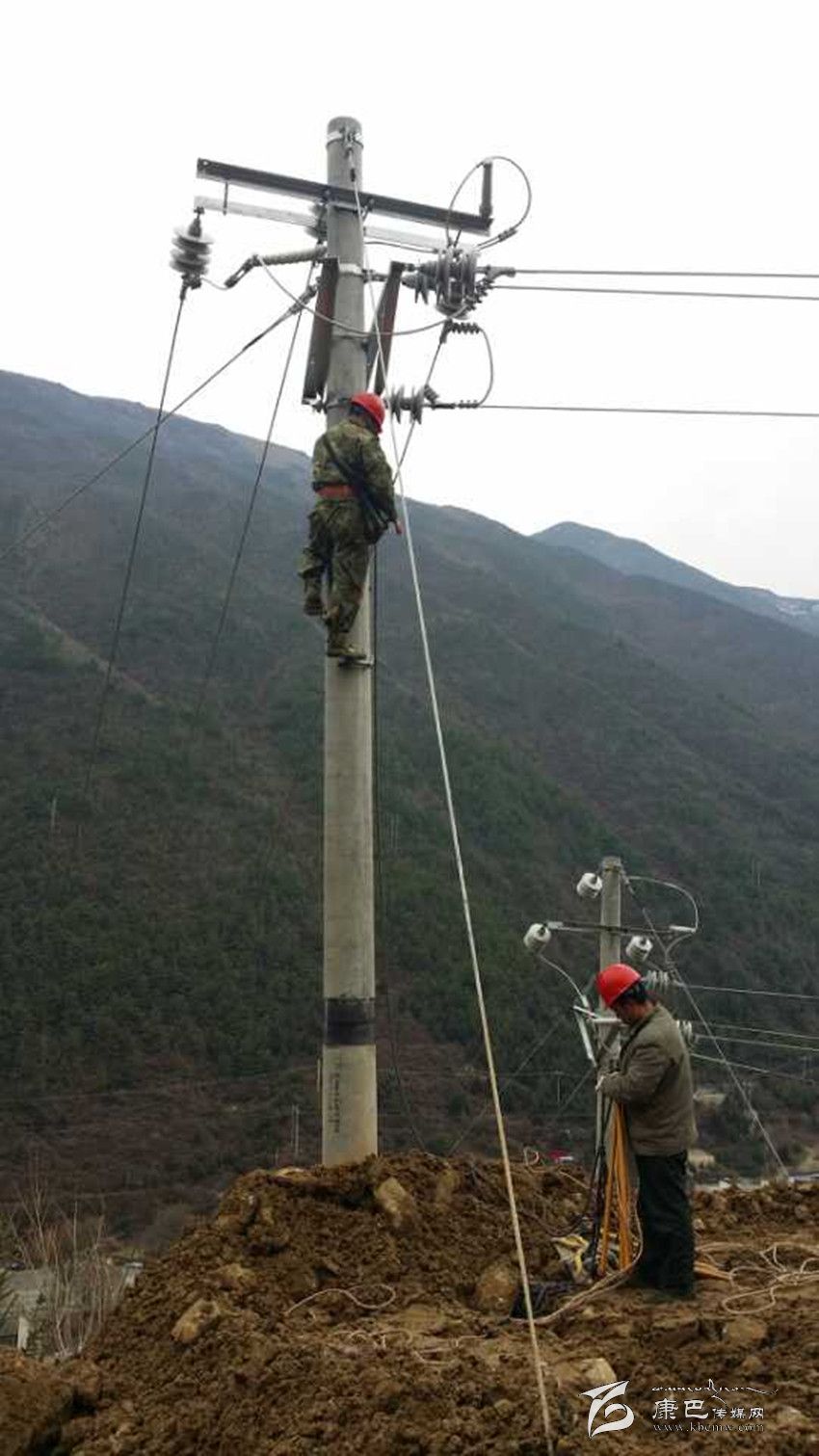

检查线路。
电力施工现场。
12月30日,国网康定供电公司宣布,康定市普沙绒乡顺利并入国家电网,该乡2486 名群众从此告别用电难。
“哥,你去成都的时候帮我带一台冰箱回来,我们村用上国家电网的电了”。村民格让是一名货车司机,他在去成都的路上接到表弟打来的电话,表弟激动之情溢于言表。
“我要买冰箱、洗衣机、电视机,这下安逸了,不用担心电的问题了,以前想买,但电压太低,买来也是摆设”。火山村村民徐贵安告诉记者,在电网没有覆盖以前,村民几家人共用一台水泵发电机,只能照明,根本无法使用家用电器。
“电给我们带来很多方便说不完,拿做饭来说,以前用柴禾,不仅破坏森林资源,又影响环境卫生,做一顿饭都在烟熏火燎中完成。现在用上电了,既方便又环保,好处太多了。”宜代村村民顿珠感慨地说。
“感谢电力建设者,没有你们的辛勤付出,我们还生活在黑暗中”。冰古村村民占堆拉着绵阳启明星集团有限公司施工队负责人康中意的手感激地说。
村民笑脸如花,无电地区电网建设,让偏远藏寨的夜晚更加璀璨。
■
本报记者 马建华 文 / 图
决战天堑送光明
康定市普沙绒乡距离康定市区163 公里,是康定市最偏远贫穷的乡之一,全乡 7 个行政村、 2486 人。由于地处偏远,当地村民大多依靠水泵发电照明,是康定市无电地区之一。
“我们两个孩子都在上学,距离学校有3 公里,孩子上学路上花了很多时间,回到家里已经是晚上了。水泵发电,连照明也保证不了,孩子只好在电灯下点蜡烛做作业”。普一村村民刘美告诉记者,没有电,连电视也看不了。
2014年 2 月,普沙绒无电地区电网建设攻坚战打响。绵阳市启明星集团有限公司施工队进场。
“我带着30 多人的施工队伍从气候宜人的绵阳来到冰天雪地的普沙绒,艰苦的施工环境考验着我们每一个人的意志,头晕耳鸣、高寒缺氧、流鼻血,有的工人还没有等到开工,因为高原反应严重,只好打道回府了”。康中意说,到高原施工,首先要克服的就是高原反应。
去年,泥石流、滑坡多发季节,施工队驻扎在普二村小,这是一所被废弃了的学校,四壁透风,屋顶漏雨,山体危崖耸立,因处于地质灾害危险地带,当地村民和学校早已搬迁。6 月 23 日深夜,施工人员早已进入梦乡。此时,雷鸣电闪、暴雨如注。康中意十分担心大家的安全,他披上雨衣走出门外观察雨情。忽然,他听到不远处巨响轰鸣,他预感到一场泥石流即将来临,他来不及多想,立即通知所有人员马上撤离。有的人埋怨他大惊小怪,深更半夜能有什么事?康中意执意带领大家安全撤离。
“第二天,大家都惊出了一身冷汗,在我们住的不远处,有近千立方米的山石垮塌量,最大的巨石足有10 吨。幸亏我疏散及时,不然, 35 条命就没有了”。康中意谈到那次历险,仍心有余悸。

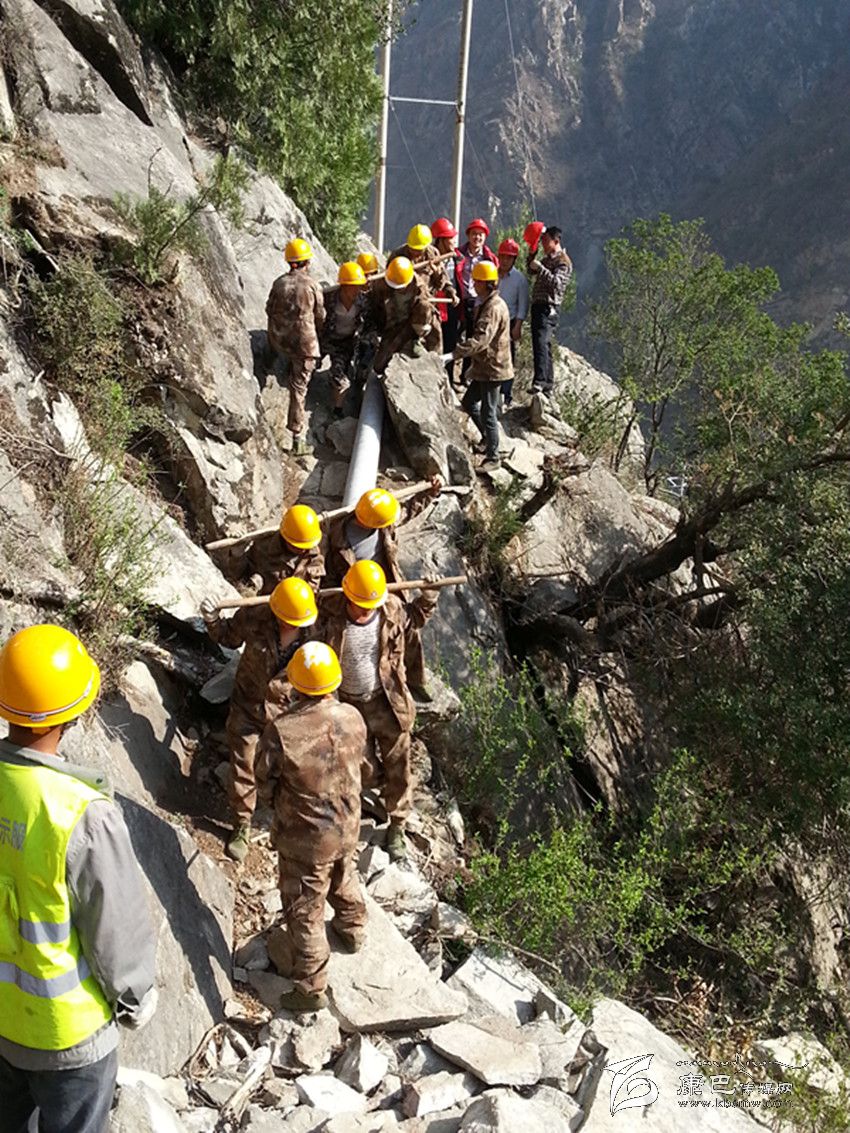

施工队承担高低压线约95 公里的建设任务,施工场地大多在高山峡谷和悬崖峭壁间。很多地方只能步行和依靠人工转运建设材料。峡谷间的距离超过 400 米,为了保证建设质量,施工人员不得不系上安全绳在悬崖峭壁上作业。吴文谢自始至终参加了建设和工程管理:“在施工之前,我们必须要检查安全措施是否到位,必须保证万无一失,稍有不慎,就会死无葬身之地”。
当地村民李英珠专门为施工队送饭,去年5 月的那次经历让他惊魂未定:“在送饭途中,山上突然飞来两块石头,其中一块石头直接把车厢砸穿,车辆报废,幸亏没有伤到人”。
普沙绒地区地质脆弱,经常遭受山体垮塌和泥石流。施工队冒着生命危险架好的10 千伏高压线被飞石打断三处。为了确保施工人员安全和保证工程进度,施工队不得不加派瞭望哨。
冬季寒冷异常,夏天洪水泥石流,阻断交通,长达一周时间,建设物资无法进场,乡政府组织村民和施工队参加了抢险抢修公路。在正常情况下,施工队常年保持20 人左右的建设力量,遇到赶工期时,施工队增加到 40 人。
“施工环境艰苦,生活枯燥,很多施工人员几个月还不能回家一次。晚上看星星,看月亮,想千里之外的家人”。吴文谢说,大家能够坚持下来,为了藏区的群众能够早日用上电,没有电的日子,群众的生活实在是太苦了。
众人拾柴火焰高
“普沙绒偏远贫穷落后,但这里的民风淳朴”。康中意告诉记者,如果没有村民的支持,他们不知道还要遇到多少困难。2014 年 2 月,他带领施工队进场打算住在简陋冰冷的村级活动室。冰古村村民曲批得知他们是电力建设者,二话不说,让他们住进他的家里,这一住就是一个多月,不收任何费用。
能古村民小组距离乡政府有30 公里,只有几户人家,由于山高路远,难以送饭。村民们自发为施工队送苹果、土豆、锅盔等食品。施工队感到过意不去,一再表示感谢。村民占堆却说,要说感谢的话,应该是我们,你们到这么艰苦的地方来,为了啥?不就是为了让我们能够早日用上电?你们放心,我们吃啥,你们就吃啥,你们需要啥,就尽管给我们提。
崇山峻岭,羊肠小道,运送变压器器材只能靠人工,施工队人手不够,村民主动参与,齐心协力将器材运送到数公里以外的建设工地。
村民们的热情支持,让施工队倍受鼓舞。遇到困难和问题,乡党委、政府积极出面协调。每个村都有个别只顾眼前利益的村民,如果在政策允许范围内,乡党委、政府和施工队均按照标准进行赔偿,超出范围的要求,乡干部动之以情晓之以理,希望村民以大局为重,积极支持电网建设。
“‘电力天路’既是政府工程,也是民生工程,电力是现代文明的重要标志,也是重要的基础设施,广大电力员工在肩负‘点亮藏区’的光荣使命中,为群众点燃了一盏盏温暖的明灯。为确保工程质量,我们采取不打招呼,搞突然袭击,坐在车里,用望远镜观察就能够发现施工中存在的问题,通过暗中调查取证,对于检查出来的问题,施工企业必须无条件整改”。国网康定供电公司项目办负责人告诉记者。
“正因为有了国网康定供电公司的铁面无私和康定市、普沙绒乡及甲根坝供电所积极协调服务,我们才能按期保质保量完成建设任务”。康中意说,甘孜州的施工环境很好,我们还想继续为甘孜电网建设出力。
