甘孜日报 2017年01月23日
——探访世界级水电工程两河口水电站

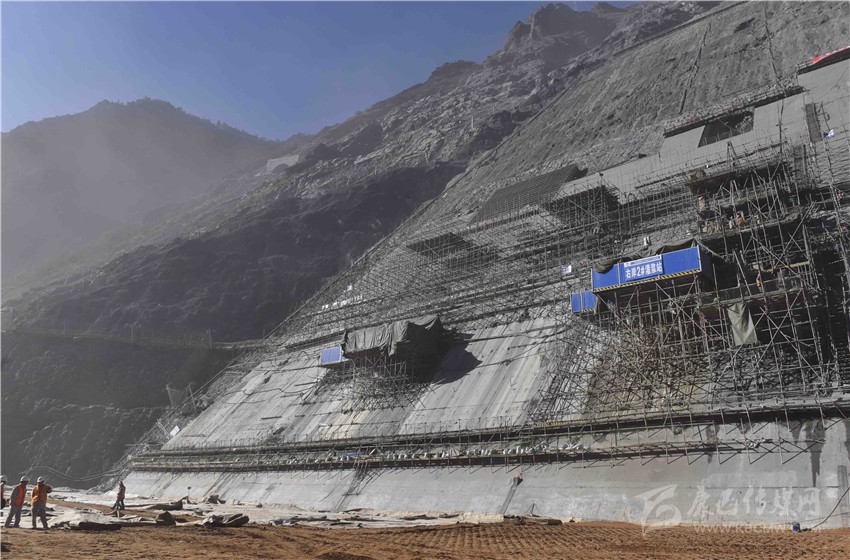

工人们在揭开“三布两膜”。
大坝右岸边坡施工现场。

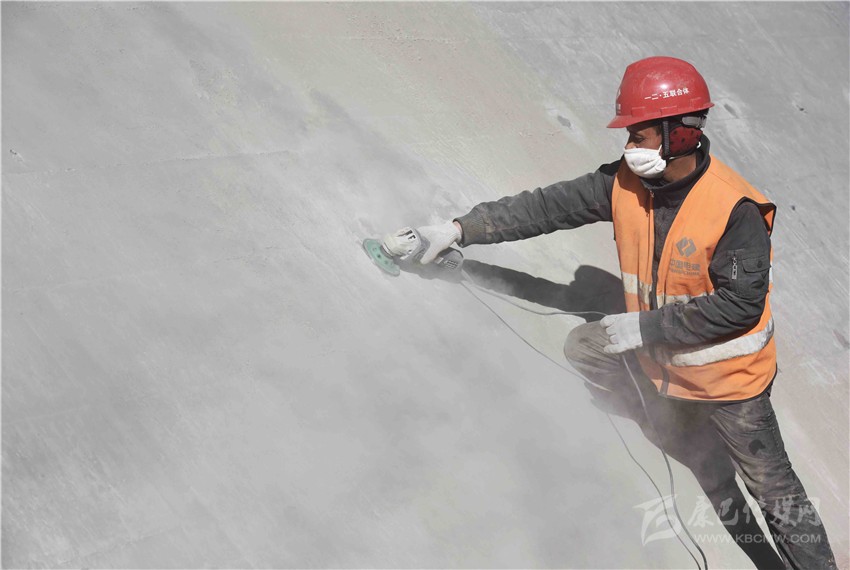

一名工人在对混凝土心墙盖板进行表面处理。

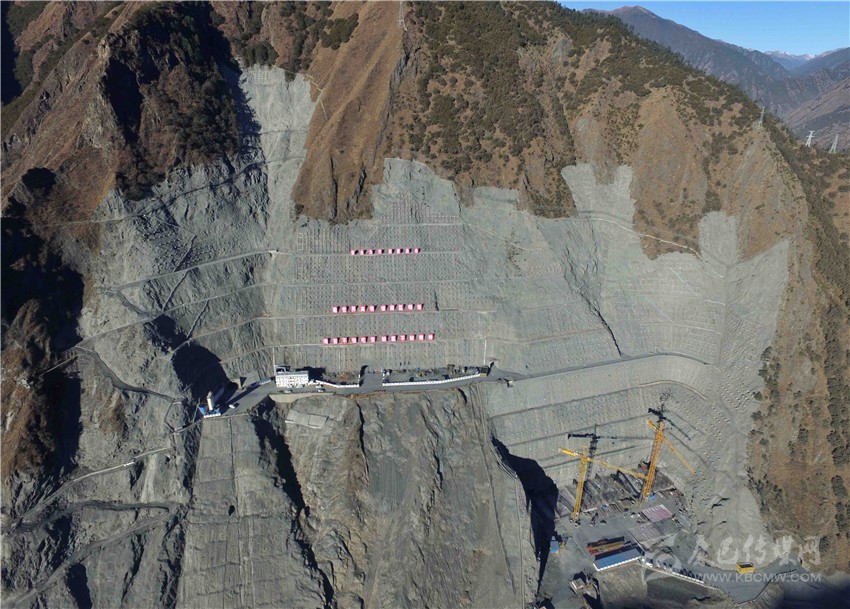

两河口水电站左岸坝肩及洞式溢洪道出口全貌。

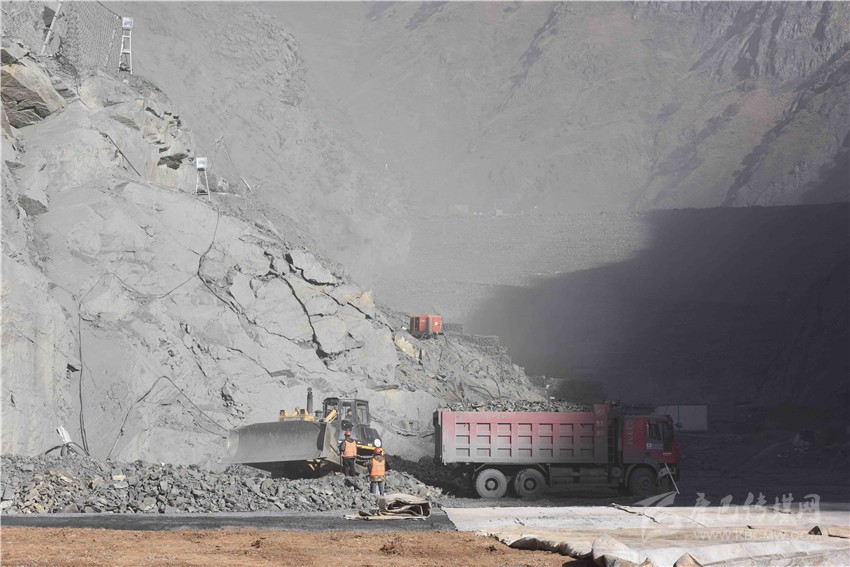

大坝基坑施工现场。

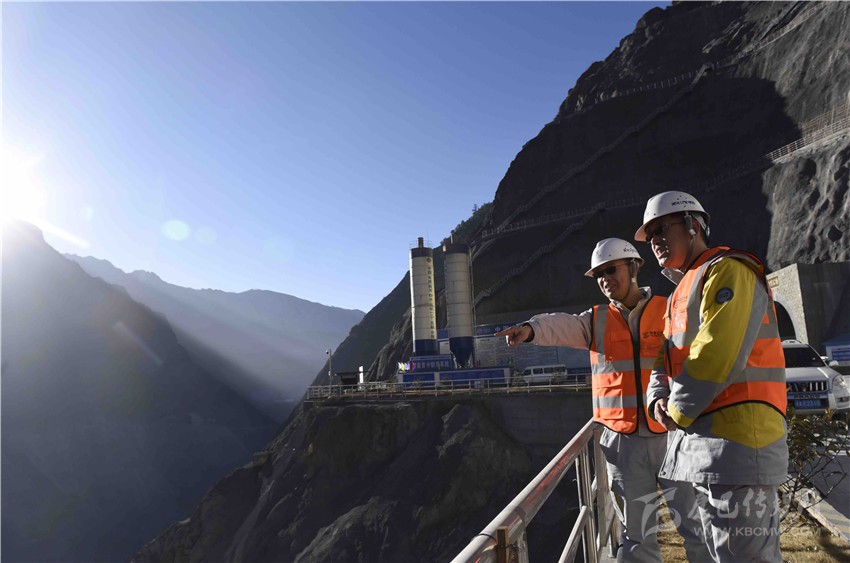

查看项目进展情况。

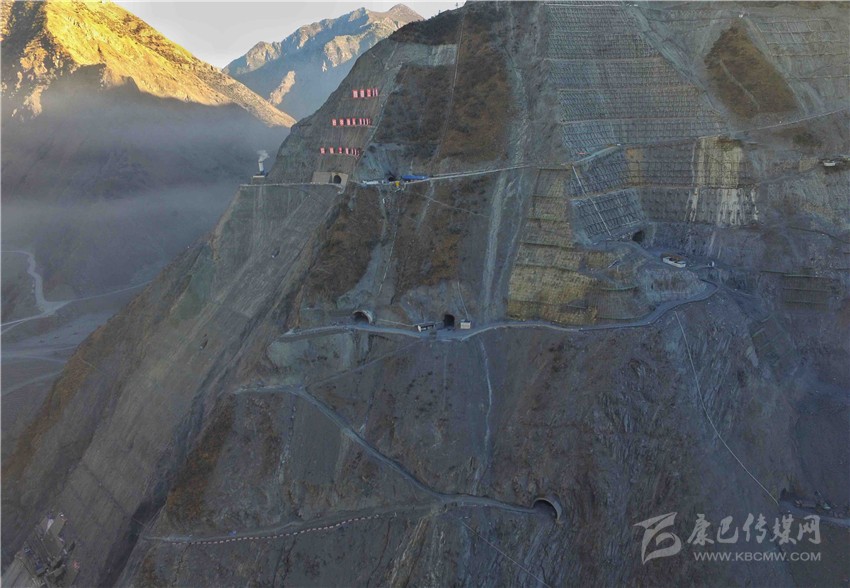

两河口水电站右岸坝肩和电站进水口全貌。
■本网记者/文 新华社记者 刘坤/图
去年11月1日,雅江县两河口水电站,随着第一仓心墙防渗料被填筑进大坝,这座世界第三高的土石坝开始进行关键的心墙填筑工程,标志着雅砻江两河口水电站全面进入主体工程建设阶段。两河口水电站属于雅砻江干流规划开发22级电站中的中游控制性龙头电站,总投资664.57亿元。电站总装机容量300万千瓦,多年平均年发电量110亿千瓦时,计划2021年实现首台机组发电,2023年全部工程竣工。
据介绍,项目设计概算中科研试验费用超过2亿元,已投入科研资金6000万元以上。这是中国西部最大的在建工程之一、中国藏区最大的水电工程,两河口水电站是目前我国藏区开工建设规模和投资规模最大的基建项目,是四川电网的骨干电源和战略工程。
1月15日,记者前往探访这个世界级水电工程建设情况。为按计划完成建设任务,工人们克服高寒缺氧、施工条件恶劣等不利因素,正“撸起袖子加油干”。在工人们的努力下,这个世界级水电工程已初具模型,左右两岸高达五六百米的巨型边坡群加固施工,是目前国内外水电工程中最大的高边坡群支护作业。
“左岸最高边坡足足有606米。”中国电建集团成都勘测设计研究院工程师朱先文说,岩石边坡加固的常规办法是用锚索固定。1.5万根锚索将被钉进两河口水电站的高边坡群里,这些锚索的钢材用量达3万吨,相当于把“鸟巢”的钢结构抬到海拔3000米的高山上。
“每年6月至9月是雨季,12月至来年2月是冬季,施工条件恶劣,有效施工时间只有200天左右。”时间紧迫,而高海拔作业效率又比在平原低。以大坝坝肩开挖工程为例,项目实施过程中,从材料堆放点到达作业面,需要攀爬200米至500米的垂直高差,作业人员仅此一项就耗时至少2小时。
为了赶工期,上万工人、上千台设备日夜奋战在一线。中国电建两河口水电站一二五局联合体生产指挥中心主任余良松介绍,雨雪天气严重影响施工进度,而化学灌浆必须在干燥状态下进行。等雨停不是办法,余良松和同事们想出了绝招,在灌浆作业面上砌砖,把雨水引到两边,并在上面盖雨布,用钢丝绳固定,这样一个干燥的“小房间”就盖好了,几乎不影响作业。在大坝两岸,这样的“小房间”有上千个,灌浆口有上万个。
据雅砻江公司董事长陈云华介绍,两河口大坝综合规模和建设难度均居世界土石坝工程前列,建设中将克服高海拔、高边坡、高土石坝、高泄洪流速等诸多世界级技术难题与挑战,国内外无论从技术规范还是工程实例方面都没有可借鉴的成熟经验。无论条件再艰苦,施工单位都将克服重重困难,夜以继日劳作,早日完成建设任务,早日把藏区的清洁能源源源不断地送往东部缺电地区。
