甘孜日报 2023年06月19日

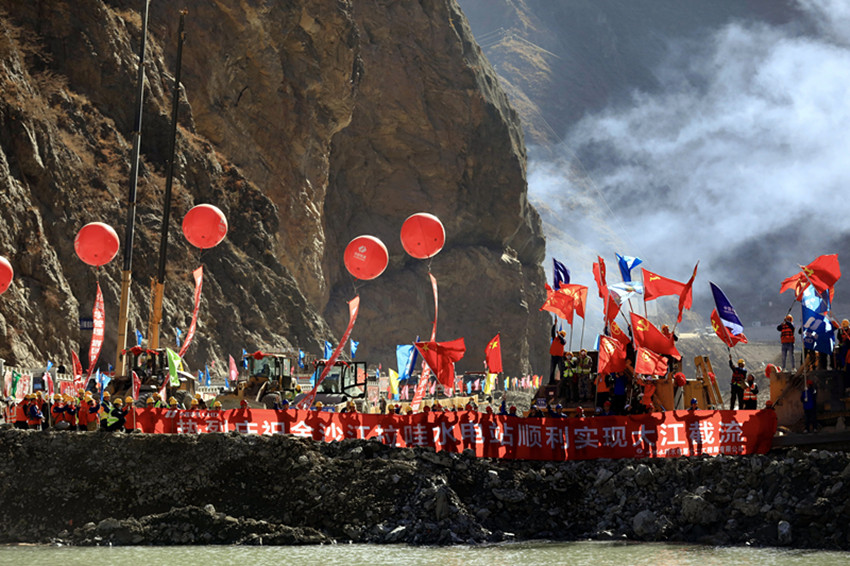

电站顺利实现大江截流。
大坝基坑上游侧。
大坝填筑现场。
本网讯 “拉哇水电站大坝填筑开始!”6月16日,在拉哇水电站大坝填筑仪式上,随着华电金上拉哇分公司党委书记、执行董事范雄安宣布大坝填筑正式开始后,第一车堆石料完成下卸,中国华电金沙江上游拉哇水电站正式启动大坝填筑,标志着这一世界级水电项目的大坝工程由坝基开挖全面转入填筑施工阶段。
拉哇水电站是国家“十四五”重点清洁能源基地——金沙江上游川藏段国家水风光一体化示范基地的重要组成部分,位于四川省巴塘县和西藏自治区芒康县境内,装机容量200万千瓦,多年平均发电量90.89亿千瓦时,于2019年1月获得国家发改委核准,2021年11月完成大江截流,计划于2026年底首台机组投产发电。电站建成后,每年可节省标煤282万吨,减少二氧化碳排放685万吨。
据华电金上巴塘分公司(拉哇分公司)工程技术部负责人介绍,拉哇水电站枢纽采用河床布置混凝土面板堆石坝,填筑总量约为1700万方,坝顶高程2709米,最大坝高239米,坝高及地震设防为同类大坝世界第一。为确保后续大坝填筑质量,拉哇分公司联合国内知名高校,构建了拉哇水电站智能大坝系统,实现大坝施工过程智能感知、分析、反馈控制和智能无人驾驶碾压机群协同作业,推动我国高土石坝填筑进入无人驾驶时代,实现大坝建设由数字化向智能化跨越,开创并引领新时代水利水电工程建设智能化新方向。
“电站坝址河道有超过70多米的深厚覆盖层软基,其中50多米是堰塞湖相沉积低液限黏土层,也就是我们常说的淤泥。想要在此围堰挡水修电站,就相当于在‘豆腐上建高楼’,在全世界没有先例可以借鉴。”据华电金上巴塘分公司(拉哇分公司)总工程师田应辉介绍,华电金上公司联合院士开展科技攻关,首次采用振冲桩加固围堰地基,完成了世界最深、规模最大的振冲碎石桩群,最深单桩71.63m,总成桩130286.19m,
成功解决堰塞湖沉积深厚覆盖层上筑堰及窄深基坑开挖等世界级技术难题。
据了解,华电金上公司正以基地式、规模化思路加快开发金沙江上游川藏段清洁能源资源,已形成远期总规模5000万千瓦-8000万千瓦的总体规划,目前投产、在建和可研总装机1633.6万千瓦。项目全面建成后,将对服务构建新型能源体系,助力实现“双碳”目标,促进地方经济社会高质量发展具有重要意义。
县融媒体中心 文/图
