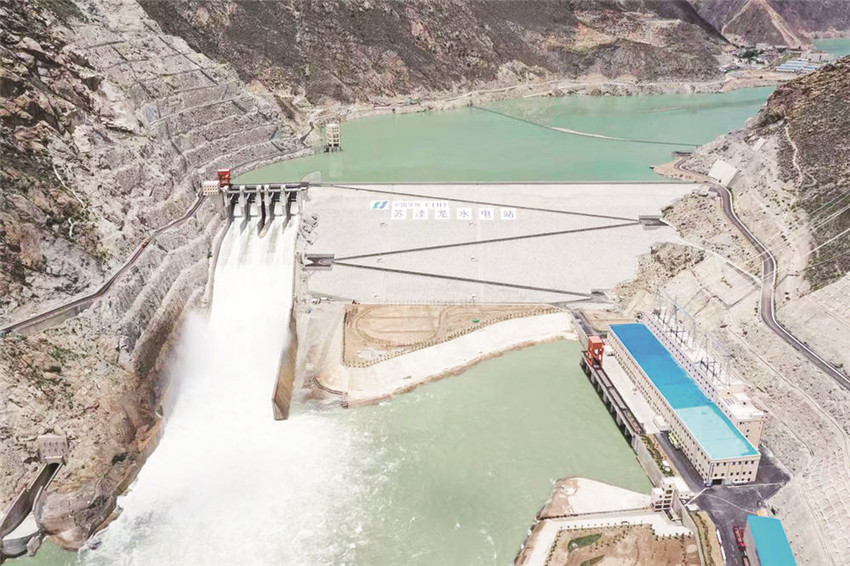

图为苏洼龙电站大坝。
本网讯 在全国大范围遭遇极端高温、干旱、电力供需矛盾突出之时,8月25日14时49分,金上公司苏洼龙水电站第二台(3号)机组72小时满负荷(300MV)试运行圆满完成,试运行期间各项运行数据正常,温度、振动摆度等工况良好,并正式转入商业运行。
8月中旬以来,苏洼龙水电站入库流量超1000立方米/秒,完全满足两台机组发电需要。“作为能源央企,我们必须坚决扛起电力保供政治责任,抓好投产机组运行维护,在保证安全质量的前提下加快后续机组安装调试,尽最大可能早发电、多发电,全力助力打赢迎峰度夏电力保供攻坚战。”面对电力保供的严峻形势,华电金上公司党委书记、董事长胡贵良在生产例会上强调。
为了电力保供,华电金上公司安排工作组现场驻点指导,技术人员连日奋战在设备调试现场。8月15日,苏洼龙电站3号机组完成并网调试准备工作。
8月16日,机组启动并网调试。主变冲击合闸成功!机组带负荷成功!甩负荷试验成功……“3号机组并网试验全部圆满高效完成!各项试验结果正常!指标正常!”8月19日凌晨4点17分,华电金上公司生产技术部负责人在工作群中写道。
8月22日,3号机组正式进入72小时试运行。到8月25日,调试和试运期间累计向四川输送电量2730万千瓦时。
华电金上苏洼龙水电站共安装4台30万千瓦机组,首台机组已于7月19日投产发电。“目前,苏洼龙电站两台30万千瓦机组正满负荷运行,每天可产生1440万千瓦时的清洁可靠电力,可满足300万户家庭或1000栋大型写字楼的用电需求。后续两台机组安装调试也正有序进行,将于年内全部投产发电。”华电金上苏洼龙分公司负责人说。
金沙江上游清洁能源基地是国家“十四五”重点建设的九大清洁能源基地之一,规划总装机容量近6000万千瓦,苏洼龙电站投产发电拉开了该基地大规模奉献清洁能源的序幕。预计到“十四五”末,基地投产装机容量将达800万千瓦,年均发电量超200亿千瓦时,将成为保证能源安全、建设新型电力系统和实现双碳目标的重要力量。
